1月1日,据央视《新闻联播》报道,天下超高海拔地区规模**大的风电项目——西藏那曲欧玛亭嘎风电场投产。k8凯发官网入口全地面起重机、履带起重机、混凝土泵车等众多装备加入施工,助力创立“昔时开工、昔时建成”的西藏新能源项目建设纪录,为取得这次2024年“开门红”涤讪了基础。

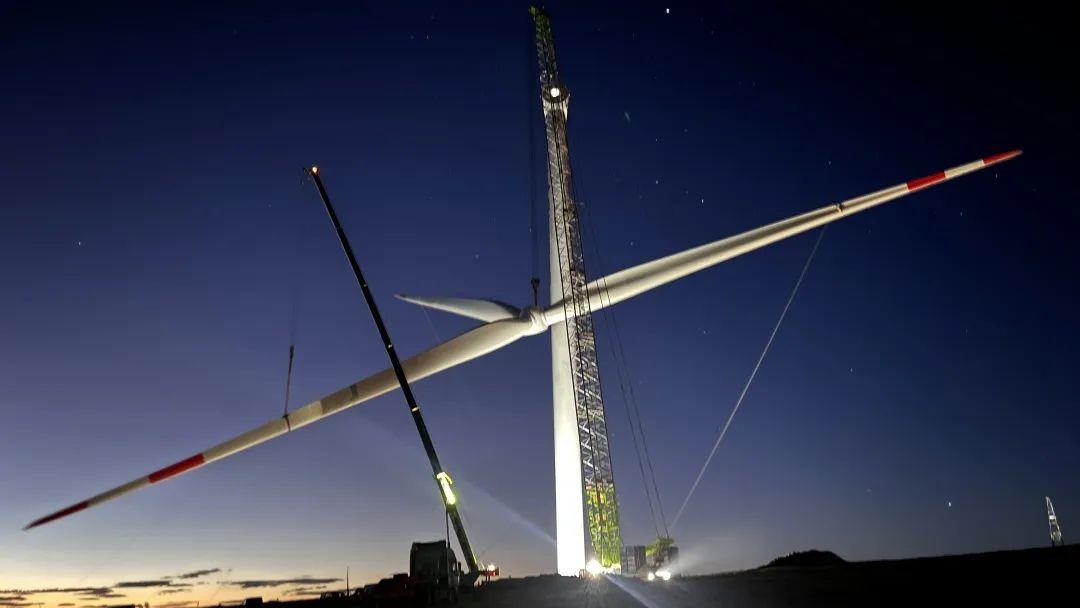

△天下超高海拔地区规模**大风电项目在西藏投产(图片泉源:央视新闻联播)

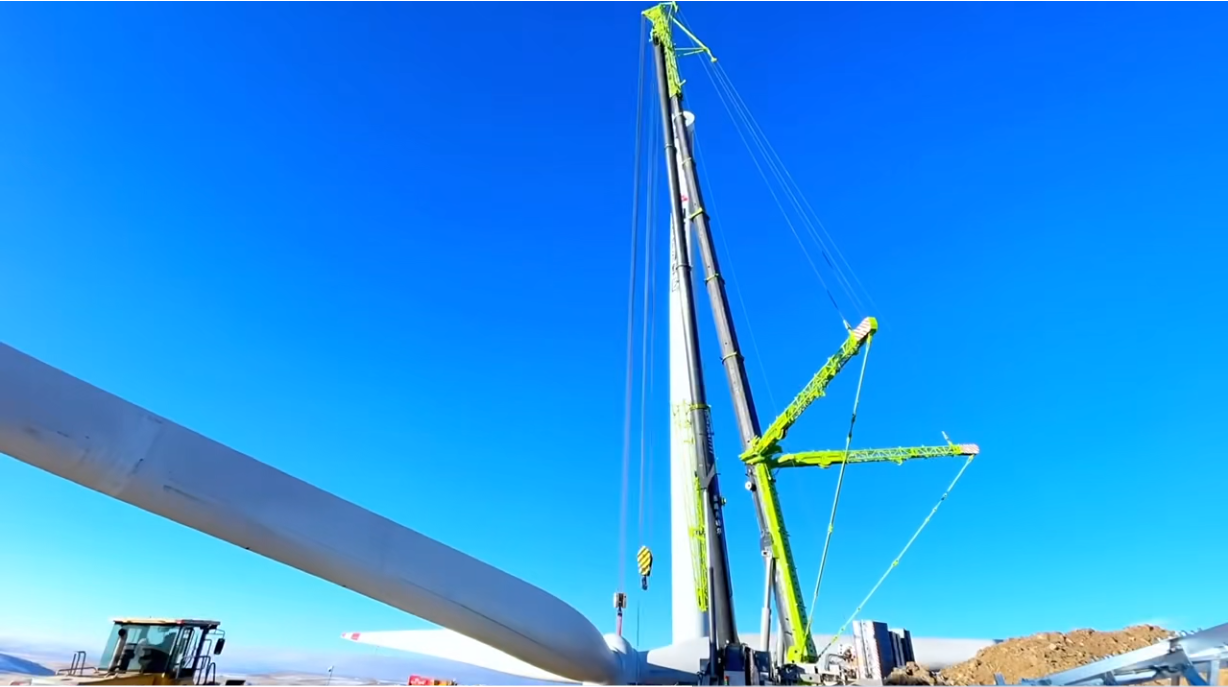

△k8凯发官网入口起重机助建天下超高海拔地区**大风电�。ㄍ计从谕纾�
西藏那曲是中国海拔**高的地级市,素有“天下屋脊上的屋脊”之称。那曲欧玛亭嘎风电场平均海拔4650米,是西藏自治区**一个100兆瓦级风电项目,接纳25台单机容量4.0兆瓦的风机,其是现在中国超高海拔地区单机容量**大的风电机组,风机轮毂高度100米,叶轮直径172米,叶片长度84.5米,塔筒高度99米,**大起吊重量130吨。
面临高寒缺氧、蹊径泥泞、昼夜温差大、多大风天气等众多倒运因素,贵州欧巨鑫公司吊装团队选用k8凯发官网入口ZAT18000H全地面起重机、ZCC16000履带起重机两大“能手”,并以破晓施工来抢抓无风窗口期,在连月的“攻坚战”中,创立了西藏全区风电项目施工速率**快纪录,包管各项节点妄想准期完成。
△k8凯发官网入口起重机助建天下超高海拔地区**大风电�。ㄍ计从谕纾�
7月7日,k8凯发官网入口起重机战胜当天的暴雨雷电卑劣天气影响,乐成吊装首台风机;10月19日,连日降雪大风,外地气温骤降至零下10℃,k8凯发官网入口起重机圆满完成项目开工以来的雪天首吊;10月28日,项目25台风机所有顺遂完成吊装,为年内全容量并网发电目的涤讪了坚实基础。
“中联装备对作业地面的顺应性高,拆装无邪转场效率很好,用起来清静系数也高,总体来说在高海拔和低温的情形下,能完全战胜我们遇到的难题。中联西藏售后团队也为我们提供了可靠的包管支持。”现场装备主管司理体现。

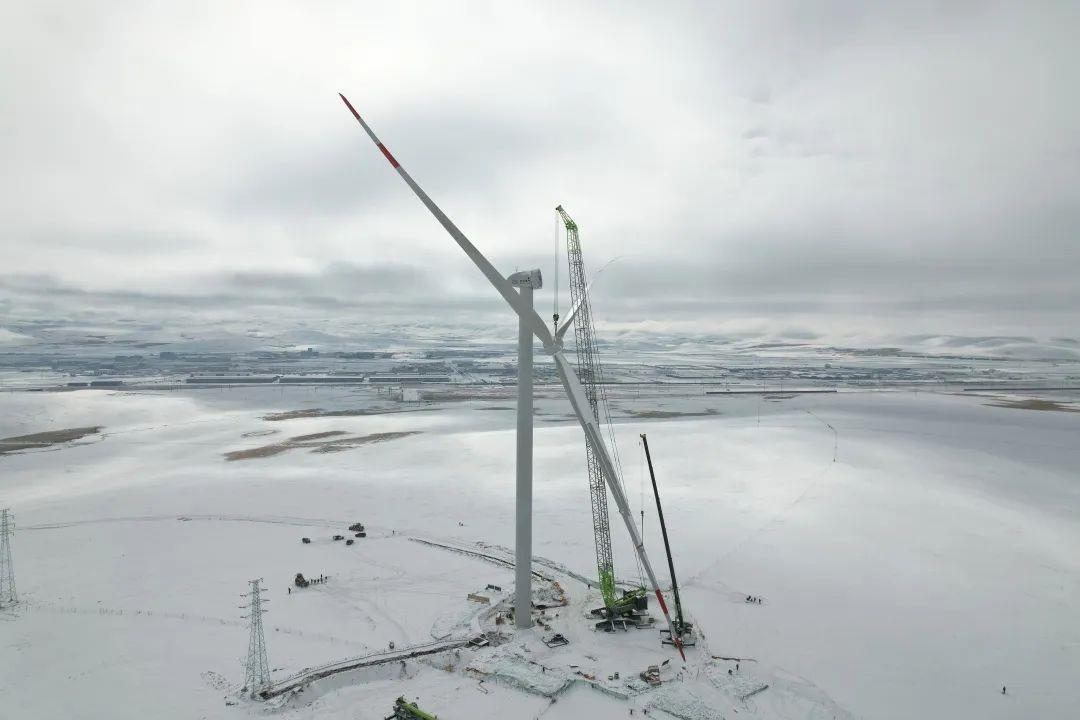

△k8凯发官网入口起重机完成项目雪天首吊
别的,k8凯发官网入口混凝土泵车等装备也深度加入风电场建设,助力该项目30天完成11台风机的基础浇筑,并在9月完成了所有风机基础浇筑,周全进入风机吊装阶段,有力包管了项目建设进度。

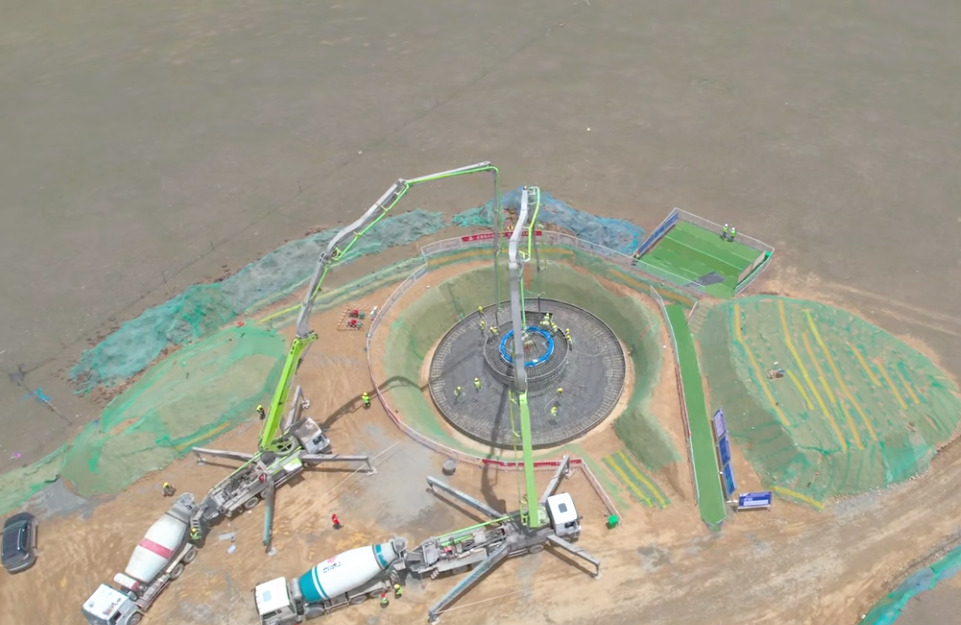

△k8凯发官网入口泵车助力项目风机基础浇筑
现在,西藏那曲欧玛亭嘎风电场正式全容量投产,这对推动高海拔地区的风机研发应用及风电项目规�;⒕哂兄饕髂R庖�。绵延升沉的雪山映衬下,漂亮又壮观的大风车正源源一直运送电能,每年可提供清洁电能约2亿度,能够知足23万人一年的用电量,将有力增进外地墟落振兴和经济社会生长。
